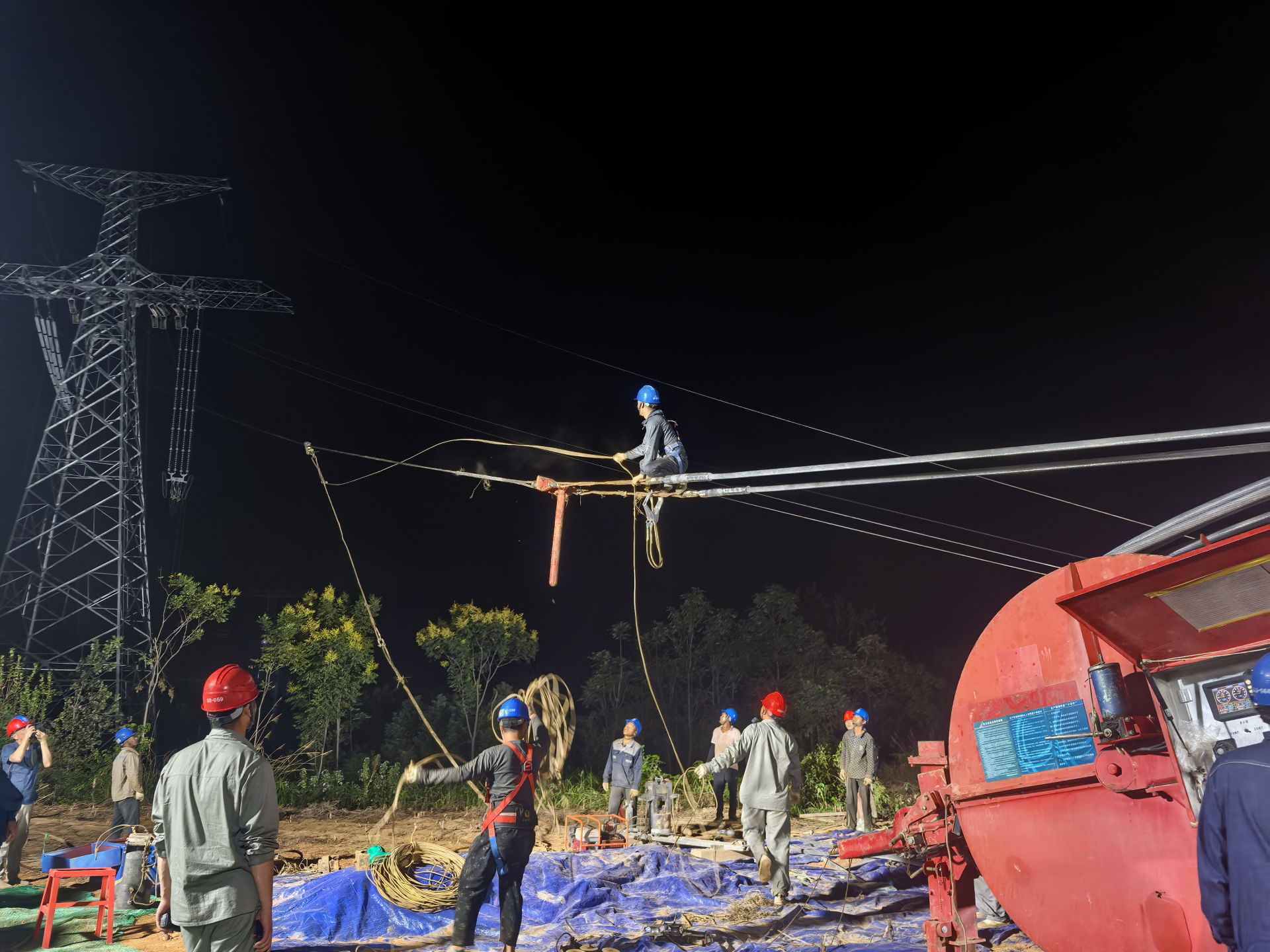

9月20日零点30分,赤壁市官塘驿镇境内的金上——湖北±800千伏特高压直流输电工程(咸宁段)跨越京广高铁的施工现场仍然灯火通明,牵张机轰鸣,导线腾空而起,持续多夜的跨越放线工作正在进行。

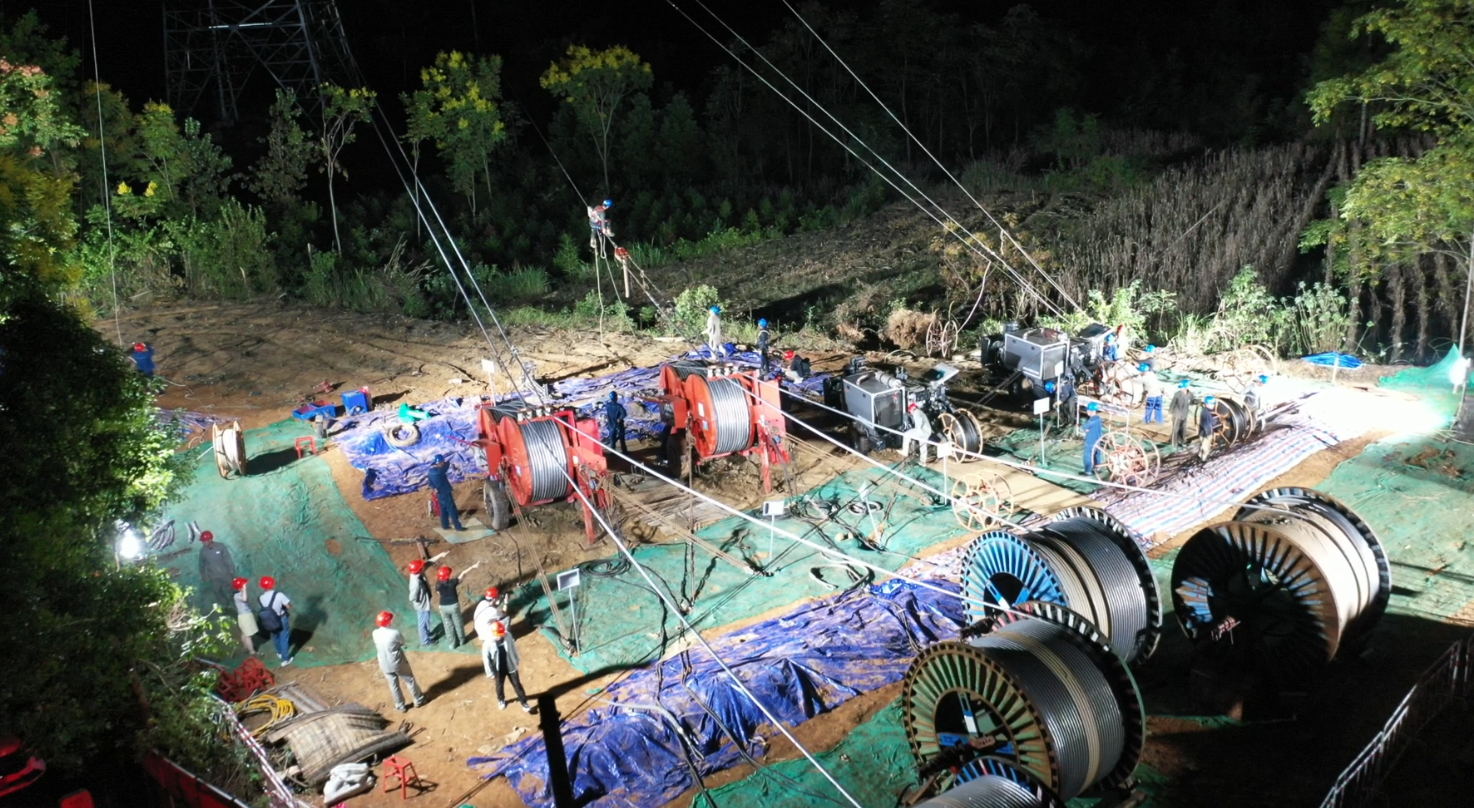

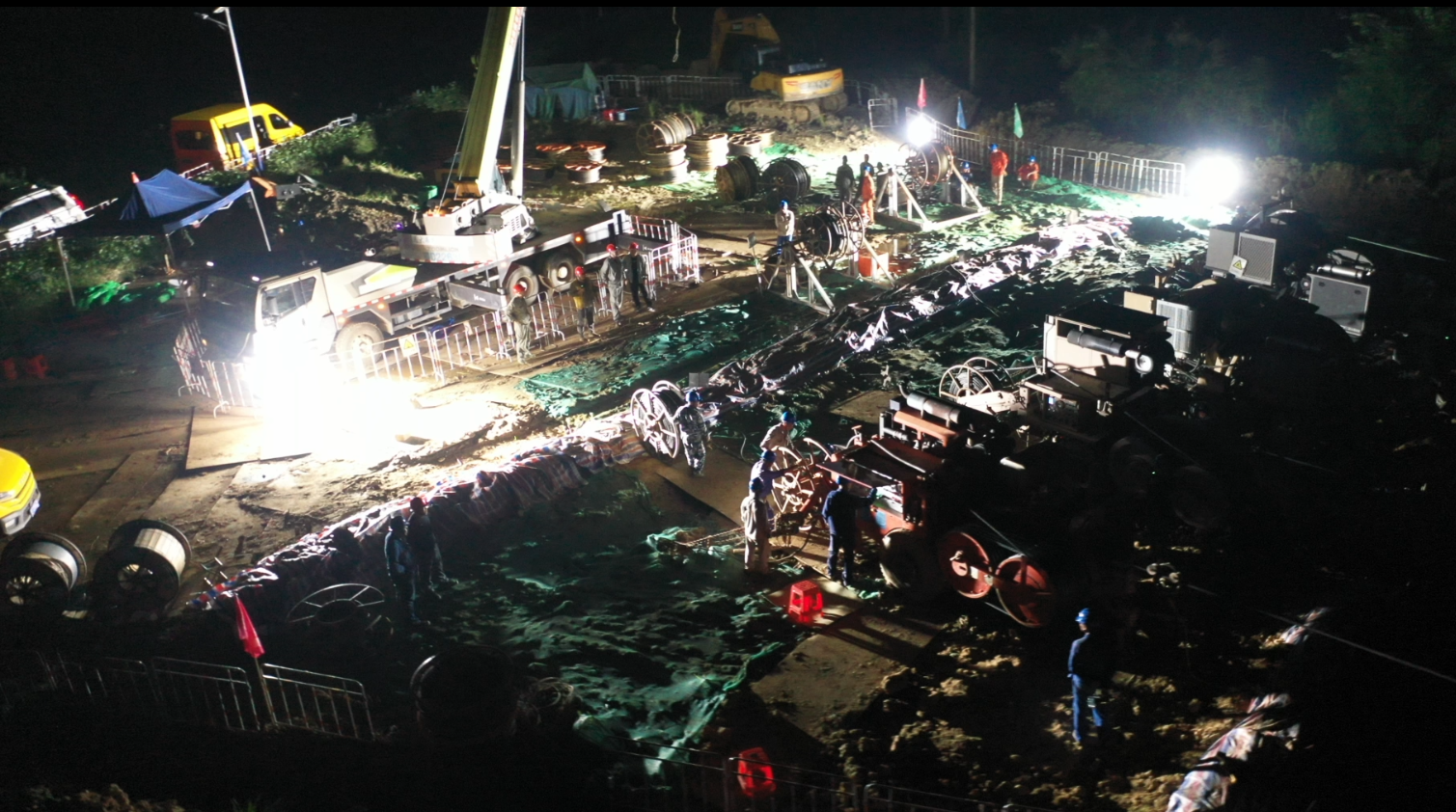

走进施工现场,首先映入眼帘的是两座高22.5米的新型盘扣式钢管跨越架。虽然是在凌晨,但应急探照灯将作业现场照得亮如白昼。业主单位国网咸宁供电公司50余名施工人员在现场各处忙碌着。距此不远处的另外两处施工现场——张力场、牵引场同样灯火通明、人头攒动。有的施工人员在操作机器,有的在塔上作业,有的在地面配合,还有的负责安全监督。
本次跨越京广高铁二级风险作业累计工期6天,施工架线的跨越区段为N8636塔至N8639塔,其中N8637~N8638上跨京广高速铁路,放线区段点长1.2公里。为了不影响铁路正常运行,保障列车乘客安全,同时降低施工风险,国网咸宁供电公司利用夜间0点-5点高铁停运窗口期进行施工作业。
为了确保高风险下夜间施工安全有序进行,业主单位国网咸宁供电公司超前谋划、精心部署,多次协同铁路相关人员进行现场勘察,进行危险点分析,制定了夜间跨越高铁施工专项方案。
该特高压工程业主方代表、国网咸宁供电公司项目管理中心副主任梁益嘉【同期声:为了保障夜间施工安全,我们在作业前开展了详细的技术交底,对每一个风险点进行了假设分析和模拟演练,让每位作业人员都清楚工作内容及作业要求,同时增设了现场安全监督员,保证了充足的现场照明,确保安全可控施工。】
金上——湖北±800千伏特高压直流输电工程(湖北段)总投资123.07亿元,咸宁境内投资16.15亿元,境内计划新建铁塔195基,线路长度92.28公里 ,途经嘉鱼、赤壁、咸安。按计划,14根导线跨越京广高铁施工将于9月21日凌晨5点完工,至此,跨高铁作业将完成。
目前,咸宁境内工程基础完成100%,立塔完成92.31%,架线完成29.4%。下一步,项目部团队将在10月中旬转战跨越京港澳高速的夜间施工。
施工单位新疆送变电、金上——湖北±800千伏特高压直流输电工程施工项目经理董景峰【同期声:我们将加大资源投入,优化施工方案,力争24年12月底咸宁段全线贯通。】
据了解,金上——湖北工程是目前世界上在建的海拔最高的特高压直流输电工程,总投资342.82亿元,直流线路全长1901公里,途经西藏、四川、重庆、湖北4省(直辖市、自治区),是我国“西电东送”大动脉之一,每年可送电400亿千瓦时,计划于2025年建成投运。
