激动人心!
咸宁丹桂桥要进行大改造
计划上下游分别新建1座便桥
供行人和非机动车双向通行
与桥面机动车分开行驶
效果图曝光
快来看看
欢迎提出宝贵意见
丹桂桥概况
丹桂桥位于咸宁大道中段,跨越淦河,是连接滨河东、西街和玉泉街的一座桥梁。通过近年连续检测,丹桂桥技术状态评定为不合格,且结构病害有持续恶化的趋势。为保证丹桂桥通行安全,在已采取限载通行和实时动态监测等措施的基础上,市政府决定对丹桂桥进行改造。计划2022年5月份开工建设,2023年1月份完工。
丹桂桥改造方案
更换桥梁上部结构,保留桥梁下部结构。改造后桥梁为5×16.8m钢板梁桥,全长96.5m,桥梁全宽35.45m,桥梁荷载等级提升为城-A级。
制定丹桂桥改造工程施工期间交通疏导方案背景
交通疏导方案
(丹桂桥施工期间交通疏通仿真视频)

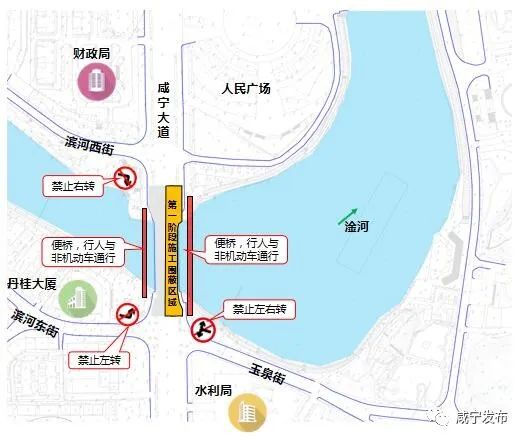

01 丹桂桥周边交通组织方案(第一阶段,5月-8月)
1. 行人和非机动车
2. 机动车
6:00-24:00,采用随红绿灯信号潮汐通行交通组织模式,允许咸宁大道东西向直行车通过丹桂桥上游幅桥面,禁止滨河东街、玉泉街、滨河西街车辆左右转进入丹桂桥,双向车辆在上游幅桥面上轮流行驶,通过精准的红绿灯相位控制消除冲突。红绿灯控制为主,交通协管为辅,保障双向车辆高效、顺利、安全的通过桥面。
0:00-6:00,在丹桂桥上游幅桥面中央设置锥形桶,分隔为双向两车道,取消禁左、禁右设置,车辆随信号灯自由通行。

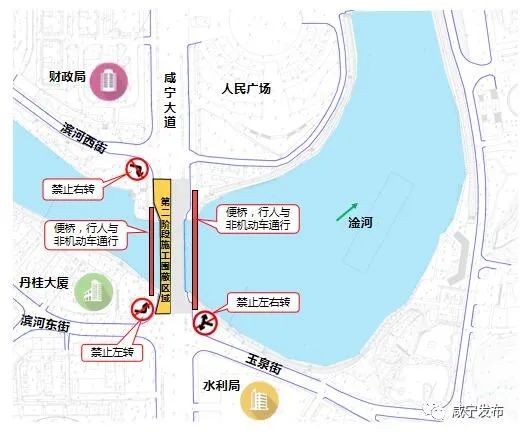

02 丹桂桥周边交通组织方案(第二阶段,9月-12月)
1. 行人和非机动车
2. 机动车
6:00-24:00,同第一阶段,采用随红绿灯信号潮汐通行交通组织模式,允许咸宁大道东西向直行车通过丹桂桥下游幅桥面,禁止滨河东街、玉泉街、滨河西街车辆左右转进入丹桂桥,双向车辆在下游幅桥面上轮流行驶,通过精准的红绿灯相位控制消除冲突。红绿灯控制为主,交通协管为辅,保障双向车辆高效、顺利、安全的通过桥面。

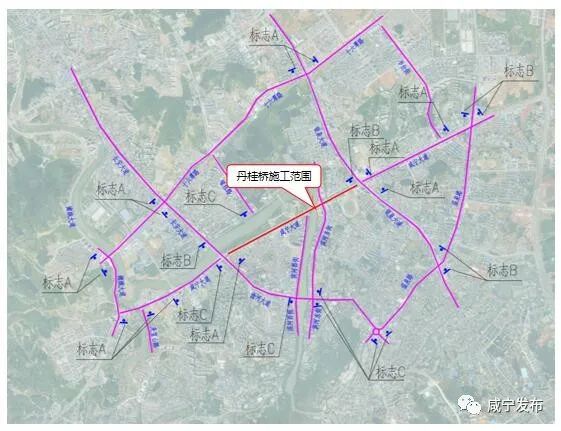

03 外围疏导方案主要措施
外围主要交叉口设置丹桂桥施工期间绕行指示牌。
请社会各界和广大市民,对丹桂桥改造工程施工期间交通疏导方案提出宝贵意见。
征求意见时间:
2022年4月12日-4月19日
联系人:熊伟明
联系电话:8269328、19172956888
QQ:215550553
联系地址:市住建局办公大楼四楼401室
对于丹桂桥改造方案
有什么意见和建议
欢迎您通过以上方式反馈
也欢迎大家留言讨论~
小布温馨提醒:
施工改造期间
司机朋友注意错峰出行
以免造成交通拥堵
来源:香城都市报 记者:黄兰芬
编辑:王炎艳
监制:陈小彬
出品:咸宁日报网络传媒中心
编辑:xzx
上一篇:
孟祥伟在市委农村工作会议上强调:系统思维科学规划 聚焦重点久久为功 推动全市“三农”工作不断迈上新台阶
下一篇:
第七个全民国家安全教育日活动标识发布
○周绪成在咸安区汀泗桥镇古田村,有一棵古丹桂,相传是乾隆(1825年)时期之春由河南开封引进栽培,历史悠久。丹桂有8米多的高...
核心提要:桂花是我国十大名花之一,是我国人民喜闻乐见、十分钟爱的木本花卉。咸宁是全国著名的“桂花之乡”,全国只有咸宁...
采访时间:10月28日采访地点:双鹤桥至丹桂桥淦河流域体验职业:河道保洁员今年57岁的李志华,是市环卫局淦河河道保洁员,负...
近年来在城市发展建设按下快进键的同时,道路交通网络同频同振不够的矛盾日益凸显,传统的交通方式几何增长,新兴的共享出行...
市主城区岔路口地处闹市,是银泉大道、马柏大道和温泉路、贺胜路的交汇处。
咸宁新闻网讯 咸宁日报记者 姜明助、通讯员 李炯报道:6月1日至2日,副省长周先旺带领省交通、经信、公路等单位负责人,来咸...
咸宁日报全媒体记者姜明助通讯员王建春图为即将建成通车的武深高速嘉鱼北段记者夏正锋摄【决策者说】全市上下要心往一处想,...
近日,由市公安局交警支队与高德地图合作推出的“实时路况”新功能已经上线启用了。“实时路况”主要由“交通号”“拥堵实况”...
10月8日起,城区希望桥路段和玉泉校区路段启动限时单行,违者将被处以100元罚款、记3分的处罚。然而, “限行令”实行以来,...
同时在每个交通疫情防控服务站点设立现场核酸采样和抗原采样区, 10分钟内就能拿到检测结果, 4月以来,交通服务站共排查中高...
